為大件運輸“護航”!東莞按下助企復產“快進鍵”
2020-04-15 15:02:47
Landbridge平臺
4月10日晚9時,車、貨總長92.6米、寬6米、高5.02米、總質量達556噸的“大塊頭”牽引車,在交通、公安交警、城管部門的全程指導和護航下,緩緩駛過企石、橋頭、常平、樟木頭等鎮、8座橋梁,全程約32公里,歷時12個小時。
4月13日,記者從市交通運輸局獲悉,為全面做好大件運輸保通保運工作,解決大型設施設備運輸這一制約眾多重點建設項目復工復產的“瓶頸”問題,交通部門著力節點保障,打通大件物流“堵點”,助力大件生產、運輸行業復工復產,全力支撐企業生產提速擴面。
據了解,東莞深能源樟洋電力有限公司2×390MW級燃氣-蒸汽聯合循環發電擴建項目,總投資19.5億元,采用先進的F級燃機制造技術,配套新建東莞東南片區220KV雙回輸電線路,可實現年發電量32億千瓦時。該項目是廣東省“十三五”期間首個獲得核準的9F級燃機調峰發電項目,是納入廣東省能源發展“十三五”規劃的重點項目,也是我市重大建設項目。
該項目核心關鍵設備(燃機本體2臺)由上海電氣提供,屬于超大型、超高、不可解體設備,燃機本體310噸,由廣東天泰供應鏈有限公司承運。設備從上海電氣起運,經海運,通過東莞東江運輸到東江大道企石段,再換裝到16+16軸線500噸橋式車組上運輸,車組總重556噸。途經建塘路、環鎮路、橋龍路、東深路G220、莞樟路、石新路等,最終到達樟木頭鎮東莞深能源樟洋電力有限公司項目現場,全程約32公里。
為確保運輸安全,市交通部門協調市交警支隊以及企石、橋頭、常平、樟木頭交警、城管部門召開工作會議,共同制訂科學、合理、可行的運輸方案。運輸單位委托橋梁檢測驗算單位對運輸全線8座橋梁進行了檢測驗算,并制定了過橋路線和監測方案,且通過了專家評審。

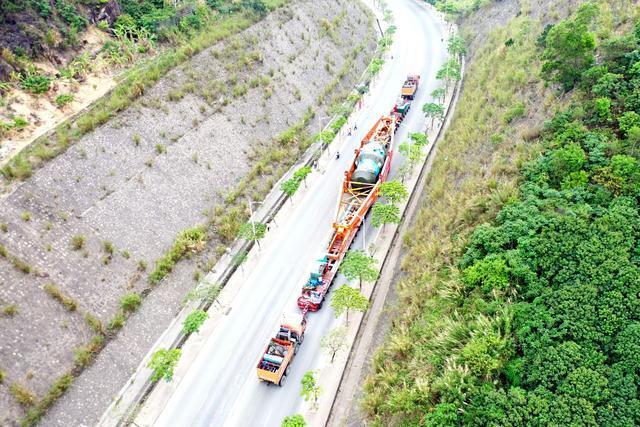

4月10日晚9時,裝載著310噸設備,長92.6米、寬6米、高5.02米的橋式車組按擬定計劃正式起運,沿途27個路口實施臨時交通管制,途經8座橋梁,多處高空障礙物設施臨時調整,交警、路政聯動護送,既確保了大件運輸的安全,又最大程度減少了對社會車輛正常通行的干擾。最終,這輛“大塊頭”于4月11日上午9時,到達位于樟木頭鎮的東莞深能源樟洋電廠工地現場。
記者獲悉,當前交通部門全力保障路網暢通,切實保障大件運輸車輛正常通行。嚴格落實疫情期間收費公路免收車輛通行費政策,全面優化大件運輸服務,著力保障應急救援及大件運輸車輛等優先便捷通行。
(來源:東莞日報i東莞)
版權與免責聲明:此稿件為引述消息報道,稿件版權歸原作者所有,Landbridge平臺不對本稿件內容真實性負責。如發現政治性、事實性、技術性差錯和版權方面的問題及不良信息,請及時與我們聯系,并提供稿件的【糾錯信息】。糾錯熱線:0518-85806682

Landbridge平臺常務理事單位
- [常務理事單位] 沈陽陸橋國際貨運代理有限公司
- [常務理事單位] 湖南中南國際陸港有限公司
- [常務理事單位] 成都厚鯨集裝箱租賃有限公司
- [常務理事單位] 湖南德裕物流有限公司
- [常務理事單位] 安德龍國際物流集團
- [常務理事單位] 重慶逆鋒國際貨運代理有限公司
- [常務理事單位] 陜西遠韜供應鏈管理有限公司
- [常務理事單位] 天津海鐵聯捷集團有限公司
- [常務理事單位] LLC ST GROUP
- [常務理事單位] 宏圖集裝箱服務有限公司
- [常務理事單位] 哈薩克斯坦Falcon
- [常務理事單位] 青島和泰源集裝箱堆場
- [常務理事單位] 俄羅斯戰艦國際貨運代理有限公司
- [常務理事單位] 青島亞華集裝箱堆場
- [常務理事單位] 海晟(上海)供應鏈管理有限公司
- [常務理事單位] 俄羅斯西格瑪有限責任公司
