印尼卡爾滕2*100MW燃煤電站項目首批大件順利到場!
2018-05-07 09:07:58
Landbridge平臺

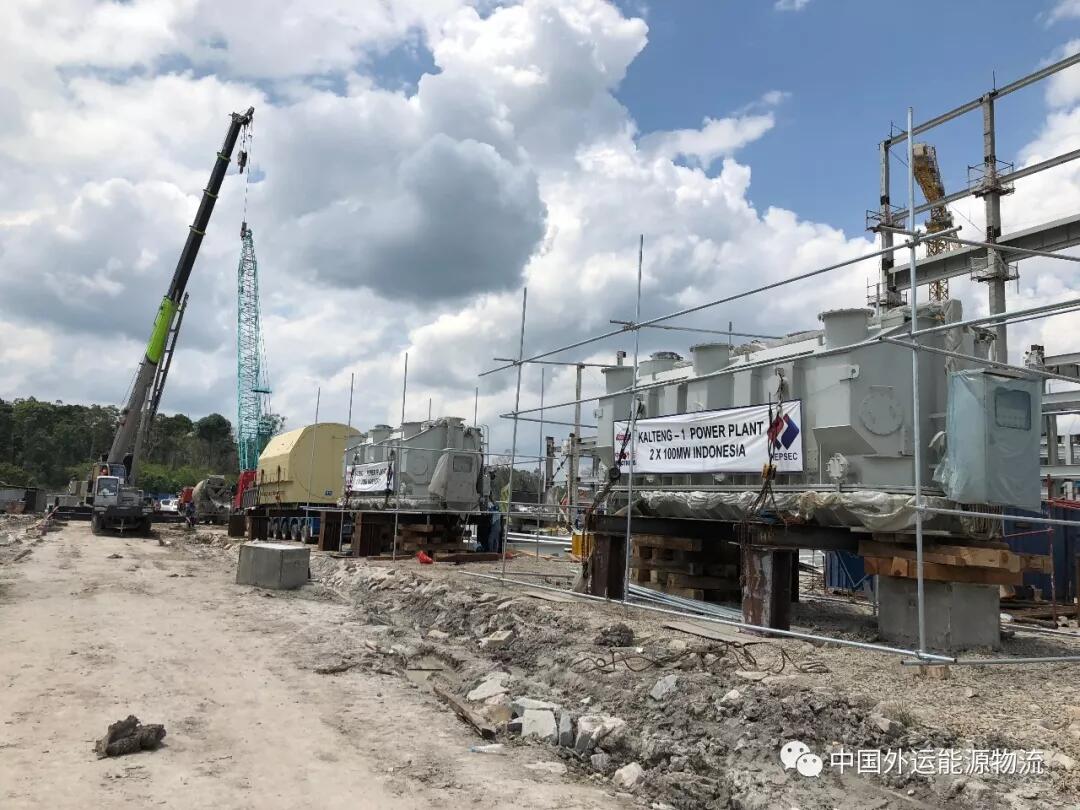

除氧器抵達項目現場
鷹飛入主五月,耗牛臥滿日暮,就在五一勞動節的這天,上午11時許,隨著發電機定子成功落地,印尼卡爾滕2*100MW燃煤電站項目首批大件均已順利到場,其中包括兩臺除氧器,兩根1#鍋爐大板梁,一臺1#鍋爐汽包,兩臺主變,一臺發電機定子,共計8個大件。
卡爾滕項目坐落于印尼中加里曼丹省府帕朗卡拉亞以北約200公里的位置,雖然只有短短的200公里,但路況十分糟糕,經常發生堵車、陷車等情況,且受沿途橋梁限高限重的影響,重大件貨物根本無法通過陸運至工地現場,因此只有水運一條路。但該地域河流水位極其不穩定,在上游下雨時,水位會在一天內驟漲至碼頭齊平,天晴時,又會驟降1-2米,因此走水運船舶擱淺情況時有發生,說句“靠天吃飯”絕對不過分,從而也決定了項目“運無定式”的特點。

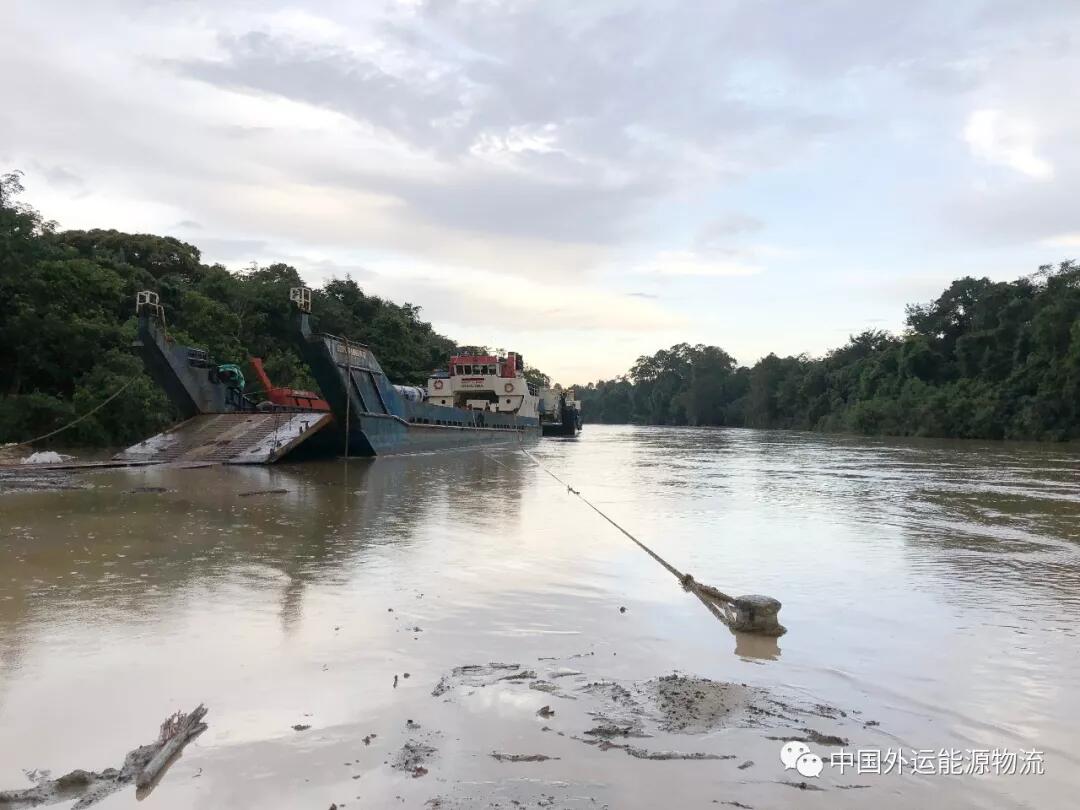

現場臨時碼頭枯水季
河水漫過現場臨時碼頭

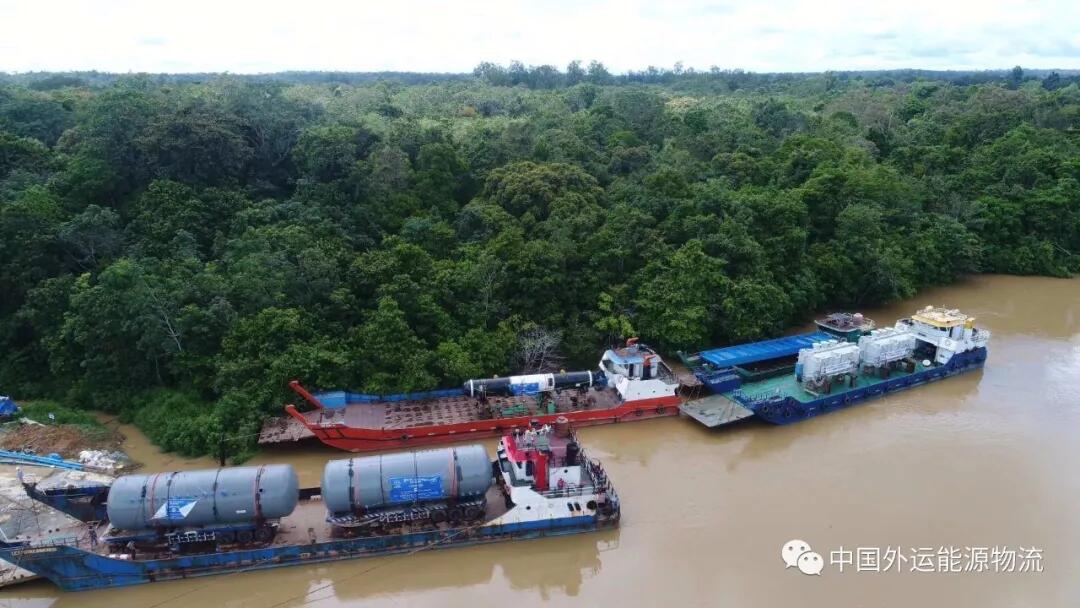

2018年3月12日,第一船大件兩臺除氧器裝載于1條400DWT的LCT從馬辰出發開往現場,全程約400公里航程,受河流水位影響,沿途擱淺數次,歷時一個多月,于4月16日才得以抵達現場臨時碼頭。在除氧器出發之后,首批其余大件也相繼出發駛往現場,均于4月16日抵達。
臨時碼頭百船爭鳴

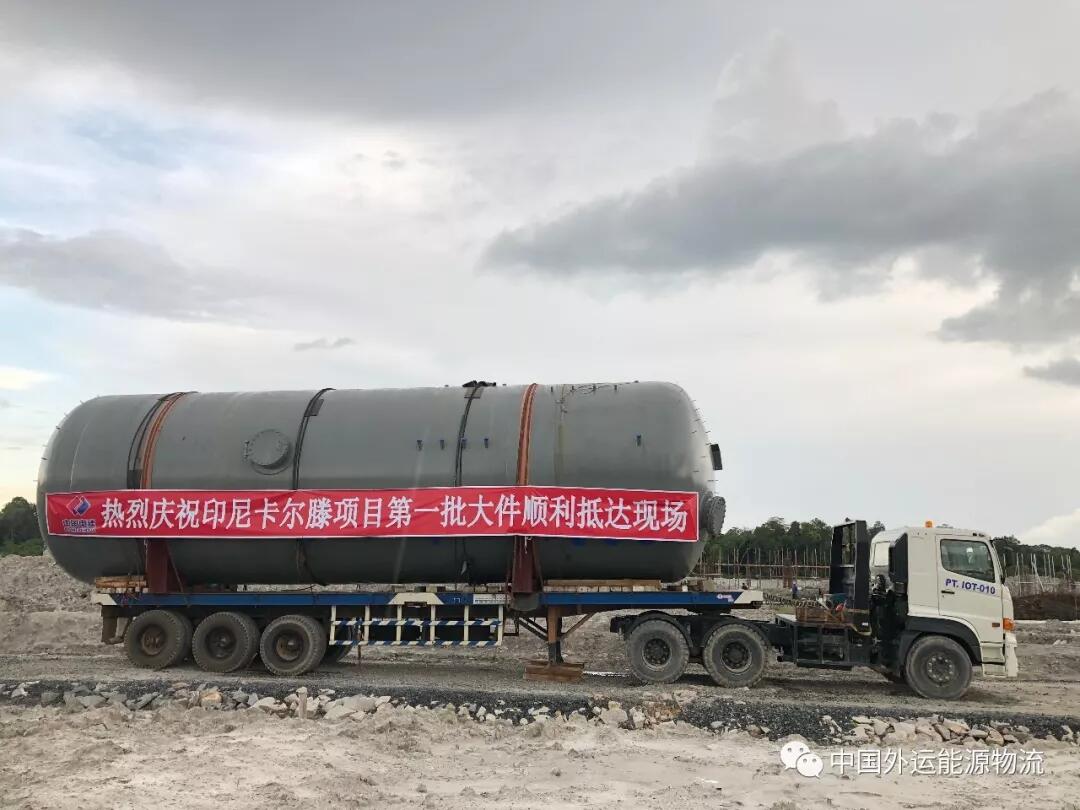

由于現場臨時碼頭水位飄忽不定,卸船工作自然成為大件運輸環節重中之重。當然過程中也是困難重重,從選擇碼頭大件滾卸點到受湍急河流影響LCT無法調正位置,從調節LCT跳板以適應軸線車上船角度到大件橫梁與支墩焊接點切割,從大件解綁扎軸線車下船再到從碼頭至項目現場4公里全程挖機跟護,每一個環節不可謂驚心動魄,扣人心弦。Anyway,中外運卡爾滕項目團隊披襟斬棘,歷經萬險,終于在5月1日把首批8個大件成功運抵項目現場并落地,在這里向這個過程中奮斗付出過的每一名戰士致敬!

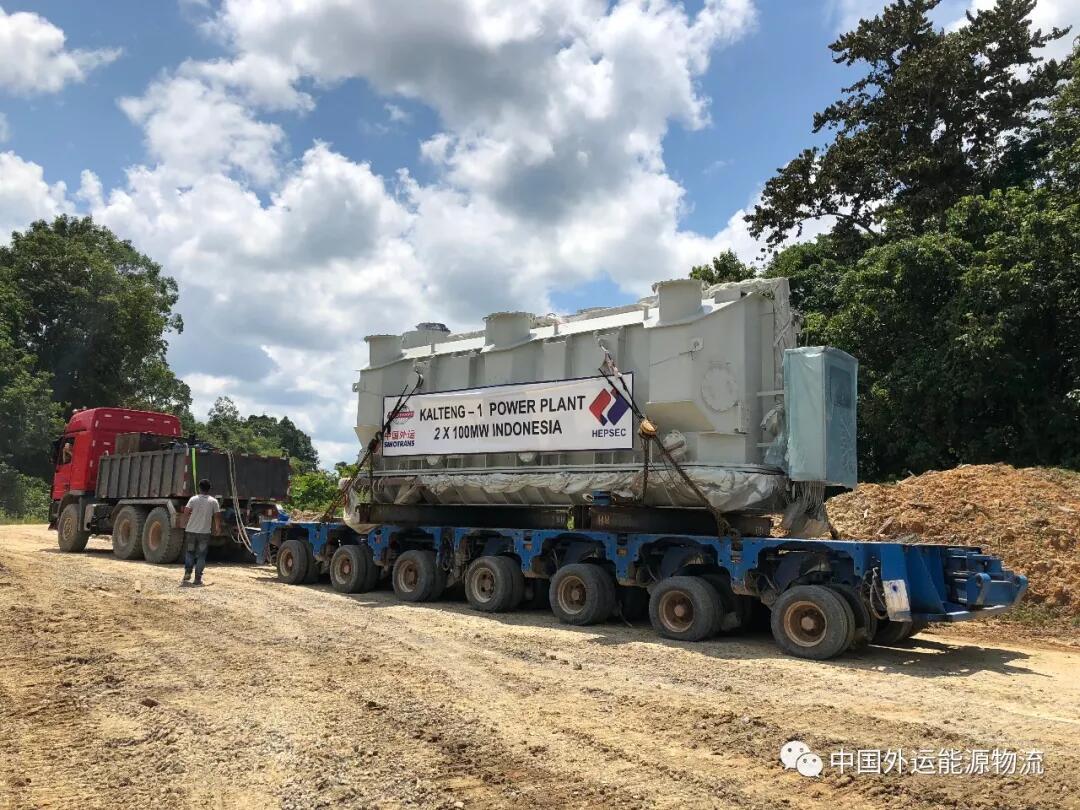

從碼頭到現場押運變壓器

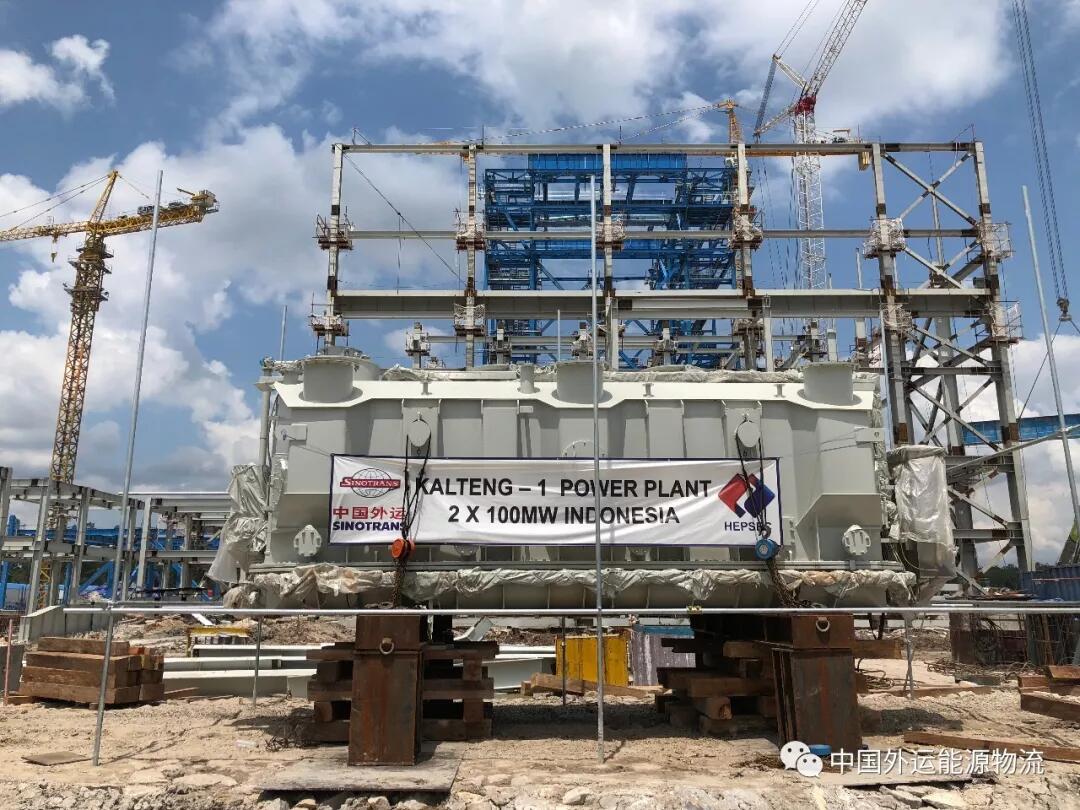

變壓器現場落地

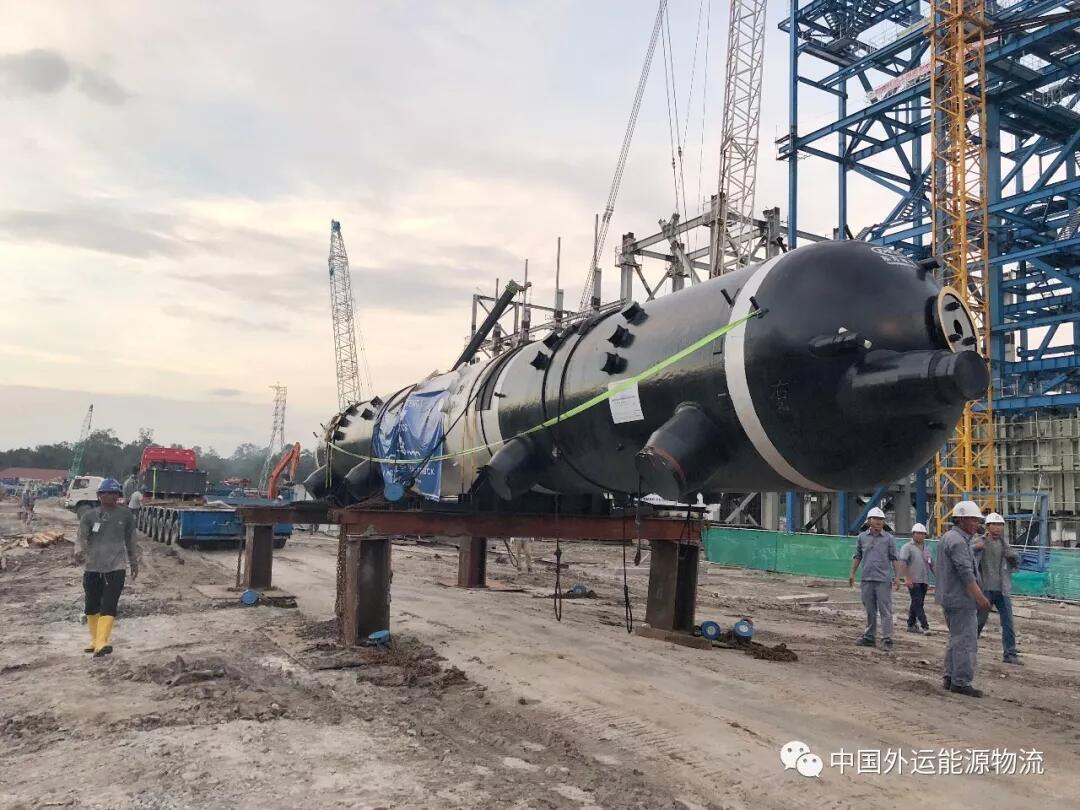

汽包現場落地點
主變和定子現場落地點
最后,預祝印尼卡爾滕2*100MW燃煤電站項目圓滿成功?。?!
版權與免責聲明:此稿件為引述消息報道,稿件版權歸原作者所有,Landbridge平臺不對本稿件內容真實性負責。如發現政治性、事實性、技術性差錯和版權方面的問題及不良信息,請及時與我們聯系,并提供稿件的【糾錯信息】。糾錯熱線:0518-85806682

Landbridge平臺常務理事單位
- [常務理事單位] 沈陽陸橋國際貨運代理有限公司
- [常務理事單位] 湖南中南國際陸港有限公司
- [常務理事單位] 成都厚鯨集裝箱租賃有限公司
- [常務理事單位] 湖南德裕物流有限公司
- [常務理事單位] 安德龍國際物流集團
- [常務理事單位] 重慶逆鋒國際貨運代理有限公司
- [常務理事單位] 陜西遠韜供應鏈管理有限公司
- [常務理事單位] 天津海鐵聯捷集團有限公司
- [常務理事單位] LLC ST GROUP
- [常務理事單位] 宏圖集裝箱服務有限公司
- [常務理事單位] 哈薩克斯坦Falcon
- [常務理事單位] 青島和泰源集裝箱堆場
- [常務理事單位] 俄羅斯戰艦國際貨運代理有限公司
- [常務理事單位] 青島亞華集裝箱堆場
- [常務理事單位] 海晟(上海)供應鏈管理有限公司
- [常務理事單位] 俄羅斯西格瑪有限責任公司
